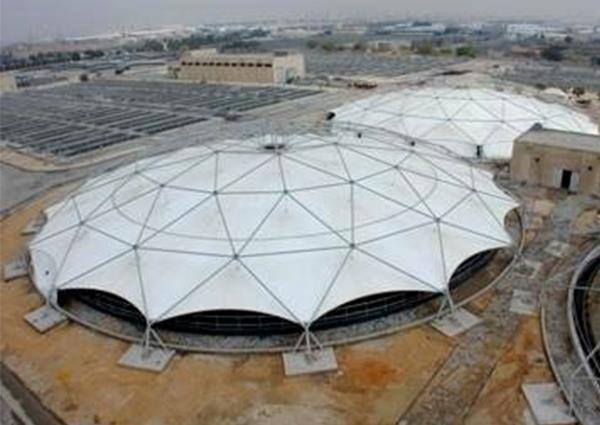

污水池加盖工程膜面安装的监理工作及要点

编辑:临朐艺景膜结构工程有限公司时间:2022-03-23

  一、膜面现场安装前的监理工作:

  (1)污水池加盖工程膜面正式安装前,应再次检查钢结构表面质量,保障钢结构表面光滑,无尖角和毛刺,以免划伤膜面;

  (2)检查膜面展开平台的位置是否与膜的展开方向一致,外露钢构件的尖锐部分应用软布包裹严密;

  (3)膜面总装图或分装图是否到位,技术人员是否向操作人员进行了交底;

  (4)检查隔板数量,确认隔板与安装位置一致;

  (5)检查腹部固定材料、工具是否到位,品种、规格是否正确,数量是否整全。膜面安装固定材料包括铝合金压板、止水胶带、不锈钢螺栓、螺母、垫圈;临时张紧工具包括钢丝绳张紧器、钢丝绳张紧器、灰色线夹、白色线夹和φ14mm尼龙绳。

  二、膜面安装实施过程中的监理要点:

  (1)污水池加盖工程膜面安装前,保障无大雨,风力不大于三级;

  (2)操作员只能穿软底鞋

  (3)膜面吊装时,要求施工人员在膜面周围均匀作业,保障膜材周围受力均匀;

  (4)固定膜面时,如果有些地方的孔眼与支架上的螺栓位置不一致,需要现场开孔时,应使用艺术刀或冲头小心开孔,严禁用木锤直接敲打膜;

  (5)固定隔膜时,检查密封条是否平整,螺栓是否缺失;

  (6)膜面安装基本完成后,即可开始张拉。张拉作业严禁一次到位。应力释放后,应根据膜材料的张拉情况(一般在3H后)再次张拉两次或两次以上;

  (7)膜片张拉是通过张拉结构拉索,使膜片表面达到设计应力。污水池加盖工程建设中,在张拉膜片过程中,应力测试仪可时刻进行测试,末后,监理人员通过仪器测试对拉应力进行检查验收;

  (8)防水措施:

  膜面安装时虽有防水密封条,但咬合紧固件之间仍有(10~20mm)的间距。下雨时车站站台存在漏水隐患。因此,我方监理要求施工单位在连接两横隔板的外露钢构件上再覆盖一层膜材,其宽度按外露钢构件宽度+100mm确定,以解决可能出现的渗漏问题。

  总之,污水池加盖工程膜面的整体安装质量应达到:连接和固定接头应牢靠、无泄漏;漆膜表面无褶皱,色泽均匀,没污染;没有过度张紧,用手拍打膜面时听起来像“咚咚”;漆膜表面应无大面积粗糙和刮擦。
